AGLOMERACIJA POŽEGA Tjedni pregled radova na izgradnji i rekonstrukciji sustava odvodnje
Radovi na Aglomeraciji Požega izvode se planiranim intenzitetom
Radovi na Aglomeraciji Požega izvode se planiranim intenzitetom uz prethodno odobrene elaborate Privremene prometne regulacije. Ovim putem, apeliraju iz Tekije d.o.o., molimo građane grada Požege kao i sve koji prometuju reguliranim prometnicama za razumijevanje i strpljenje te poštivanje postavljene privremene prometne regulacije kako bi se radovi na izgradnji i rekonstrukciji kanalizacijskog sustava čim prije uspješno priveli kraju.
Projektom Aglomeracije Požega, podsjetimo, predviđene su ove aktivnosti:
- Izgradnja i rekonstrukcija sustava odvodnje i vodoopskrbe aglomeracije Požega
- Dogradnja i proširenje uređaja za pročišćavanje (CUPOV Požega)
- Nabava opreme
- Nadzor nad izvođenjem radova
- Informiranje i vidljivost
Investicija se financira iz sredstava kohezijskog fonda u iznosu od 72,12 % te nacionalnih izvora financiranja u iznosu od 27,88 %
Radove izvodi zajednica gospodarskih subjekata sastavljena od tvrtki Koming d.o.o. Koprivnica, Promet građenje d.o.o. Požega te Niskogradnja Marijanović d.o.o. Kaptol. Sklopljen je ugovor vrijednosti 91.739.804,27 kuna.
Izgradnja i rekonstrukcija sustava odvodnje i vodoopskrbe Aglomeracije Požega podijeljena je u tri grupe radova:
- Izgradnja magistralnog vodovoda Velika – Požega i upravljanje gubicima vode u vodoopskrbnom sustavu Požeštine – Ugovor je vrijednosti 25.765.960,17 kn. Dužina trase je 14.792 m i dosad je izvršeno 14.566 m (98 %)
- Izgradnja sustava javne odvodnje otpadnih voda u naseljima Trenkovo, Trnovac, Marindvor, Štitnjak, Kunovci i Bankovci – Ugovor je vrijednosti 25.330.622,75 kn. Dužina trase je 19.983 m i dosad je izvršeno 19.229 m (96 %)
- Rekonstrukcija dijela sustava javne odvodnje otpadnih voda grada Požega – Ugovor je vrijednosti 40.643.221,35 kn. Dužina trase je 11.006 m i dosad je izvršeno 9.890 m (90%).
Radovi na grupi 1 – izgradnja magistralnog cjevovoda za sustav vodoopskrbe promjera 300 mm: Radovi se trenutno izvode na montaži DMA okana na više lokacija, polaganja magistralnog vodovoda, a izvodi ih tvrtka Koming d.o.o. Koprivnica.
Radovi na grupi 2 – trenutni radovi:
- Trenkovo, Trnovac – Izgradnja kanalizacijske mreže i kućnih priključaka, ispitivanja kvalitete, izvođač – Promet građenje d.o.o. Požega
- Izvode se radovi postavljanja kanalizacijske mreže, ispitivanja, i sanacije.
- Marindvor, Štitnjak, Kunovci, Bankovci, – postavljeni su kućni priključci, slijedi ugradnja elektro-strojarske opreme i sanacijski radovi, izvođač– Niskogradnja Marijanović d.o.o. Kaptol.

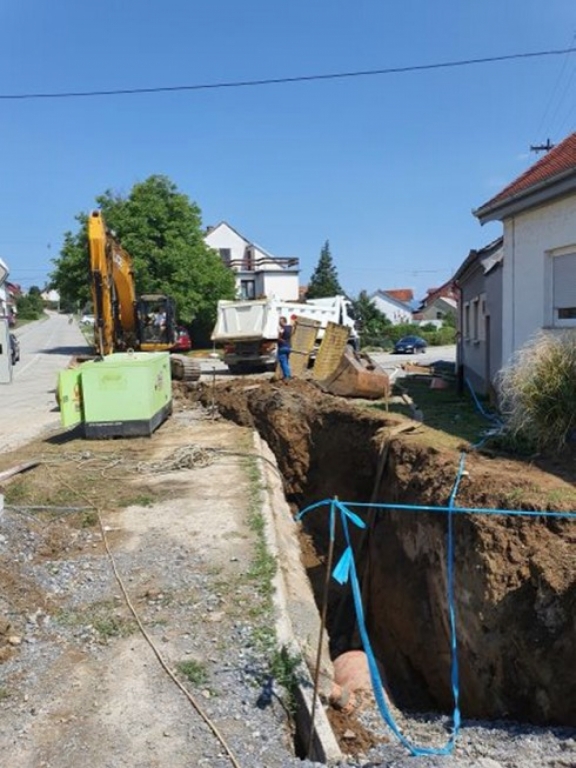

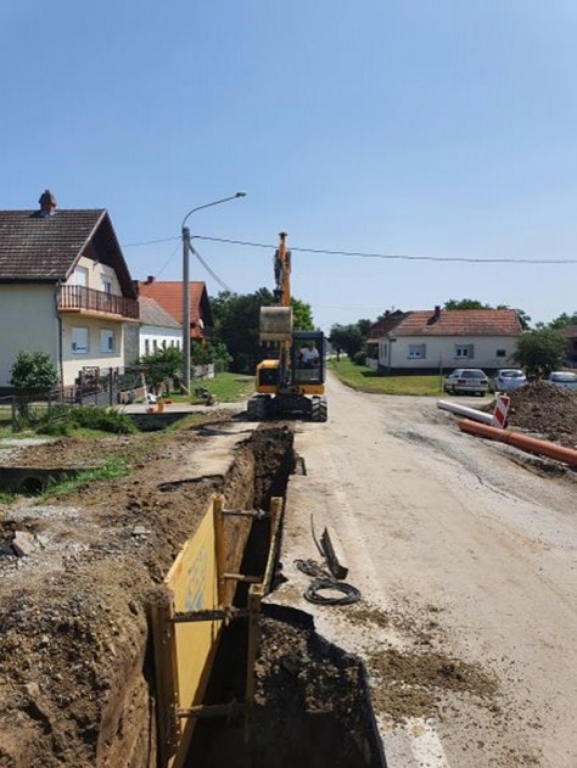

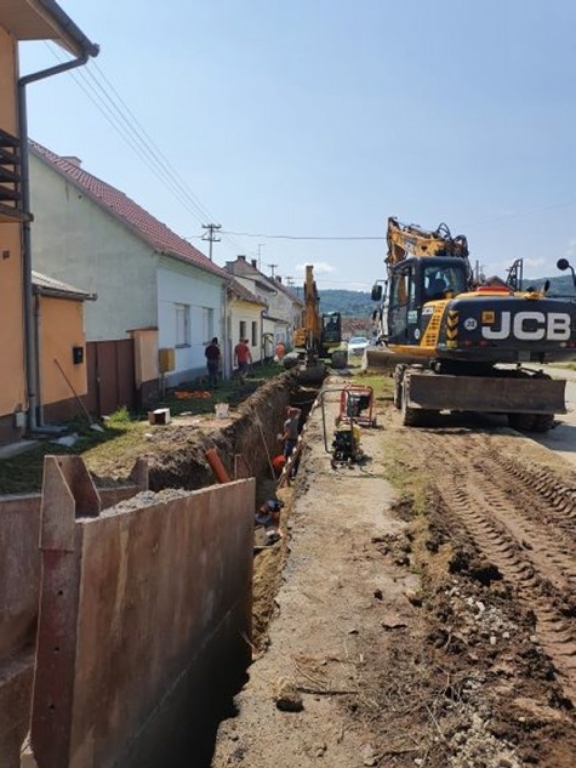

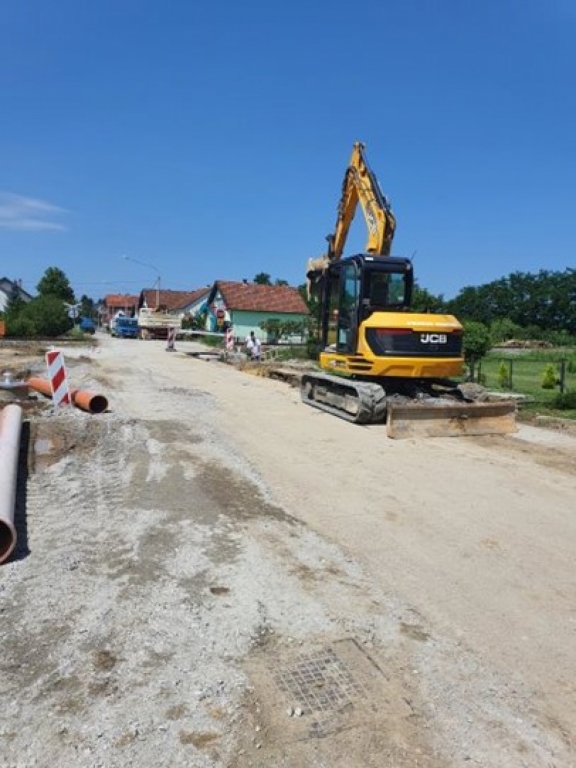

Radovi na grupi 3 – najzahtjevniji radovi trenutno se izvode u gradu Požegi, u ulicama:
Na završenim fazama, ulice Krešimirova, Sokolova, Zrinska, Frankopanska, Pavla Radića i Stjepana Radića u tijeku su završne provjere pred tehničke preglede i ishođenje uporabnih dozvola.
- Ulica Eugena Kvaternika – Izvršeni su radovi na rekonstrukciji 1764 m kanalizacijske mreže, slijedi ispitivanje kvalitete i sanacija oštećenih površina, postavljanje rubnjaka i priprema izvođenja asfaltnih površina. Izvođač – Promet građenje d.o.o. Požega.
- Ulica hrvatskih branitelja i Mlinska – Završeni su radovi na rekonstrukciji 1683 m kanalizacijske mreže, slijedi ispitivanje kvalitete i sanacija površina, izvođač – Niskogradnja Marijanović d.o.o. Kaptol.
– Osječka ulica – Izvode se radovi na kanalizacijskoj mreži, a dosad je izvedeno 882 m, izvođač – Niskogradnja Marijanović d.o.o. Kaptol.
– Ulica Ante Starčevića i Fra Kaje Adžića – Izvode se radovi na rekonstrukciji kanalizacijske mreže, dosad izvedeno 1.106 m. Izvođač – Promet građenje d.o.o. Požega.
